رئیس واحد مهندسی نگهداری و تعمیرات خطوط لوله منطقه جنوب شرق از اجرای موفق عملیات لولهگذاری به طول 4 هزار متر در محدوده نیروگاه تابان خبر داد و گفت: این عملیات با تکیه بر عزم راسخ و اراده ملی، مدیریت اجرایی و بهکارگیری حداکثری تجهیزات و نیروهای تخصصی، در کمترین زمان ممکن و در سرمای طاقت فرسای کویر یزد انجام شد.
به گزارش پایگاه اطلاعرسانی شرکت خطوط لوله و مخابرات نفت ایران، منطقه جنوب شرق، حسین اتفاقی با اشاره به اجرای این عملیات اظهار کرد: عملیات لولهگذاری و خواباندن لوله در کف کانال نیروگاه تابان، با برنامهریزی دقیق و پس از طی کامل مراحل فنی و اجرایی، در دو مرحله در مرحله اول حدود ۲۵۰۰ متر و مرحله دوم حدود ۱۵۰۰ متر در هفته انتهایی هفته دوم بهمن ماه به پایان رسید.

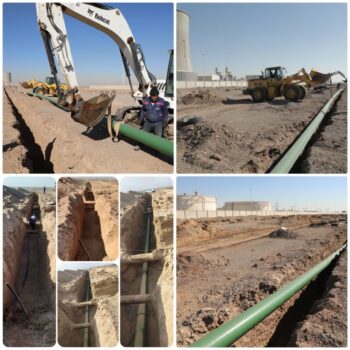

وی با تشریح مراحل پیش از اجرای لولهگذاری افزود: پس از پیادهسازی طرح اجرایی و انجام گچریزی، عملیات حفاری کانال انجام شد و لولهها پس از بازرسی چشمی، ریسه و در کنار کارگاه جانمایی شدند. در ادامه، گروههای تعمیراتی نسبت به آمادهسازی، جوشکاری لولهها و انجام رادیوگرافی سرجوشها اقدام کردند و پس از تأیید صحت جوشها، پوشش سرجوشها اجرا شد.
در مسیر اجرای خط لوله سوخت رسانی به نیروگاه تابان از ۱۶ تقاطع حساس شامل خطوط لوله نفت ، گاز، خط انتقال آب ، فیبر نوری، جاده آسفالت و . . . در کمترین زمان ممکن در رعایت ایمنی کامل و بدون هیچ آسیب در کمترین زمان ممکن با همکاری واحد های مهندسی خوردگی و ترابری انجام شد.
آمادهسازی نهایی برای بهرهبرداری
رئیس واحد مهندسی نگهداری و تعمیرات خطوط لوله منطقه ادامه داد: در مرحله نهایی، با انجام ریگلاژ و ایجاد بالشتک خاکی در کف کانال، عملیات لولهگذاری و پایینبردن لولهها در طولهای مختلف انجام شد و نقاط اتصال داخل کانال جوشکاری و به یکدیگر متصل شدند.
اتفاقی با تأکید بر اهمیت زمانبندی پروژه خاطرنشان کرد: تمامی این اقدامات در راستای آمادهسازی مقدمات بهرهبرداری از خط و با هدف تسریع در راهاندازی نیروگاه تابان انجام شده و تلاش مجموعه بر این است که تا پایان بهمن سال جاری، این نیروگاه به بهرهبرداری برسد.
